編者按:“五一”國際勞動節,是屬于勞動者的節日,然而,當大多數人享受小長假,與家人團聚,外出游玩的時候,有那么一群人,他們選擇了堅守,對他們來說,這只是搶進度、趕工期中的一個普通日子,他們就是奮戰在施工一線的建設者?!拔逡弧逼陂g,隧道公司各在建項目施工現場機械轟鳴,車輛穿梭,廣大勞動者堅守崗位、揮灑汗水,用實際行動弘揚勞動精神、激發實干作為,譜寫了一曲曲光榮的勞動贊歌,為公司高質量發展作出了重要貢獻。
01蘭州新區BW9#路道路工程
在五一勞動節期間,蘭州新區BW9#路道路工程項目部全體人員精神飽滿、干勁十足,在做好疫情防控和安全管理的前提下,組織勞務人員圓滿完成了道路K0+000-K0+985段道路全線劃線工作,距項目交工驗收更近一步。下一步項目部將精心梳理完善內業資料,爭取早日建成通車,為新區經濟發展作出更大貢獻。
02和政縣農貿市場項目

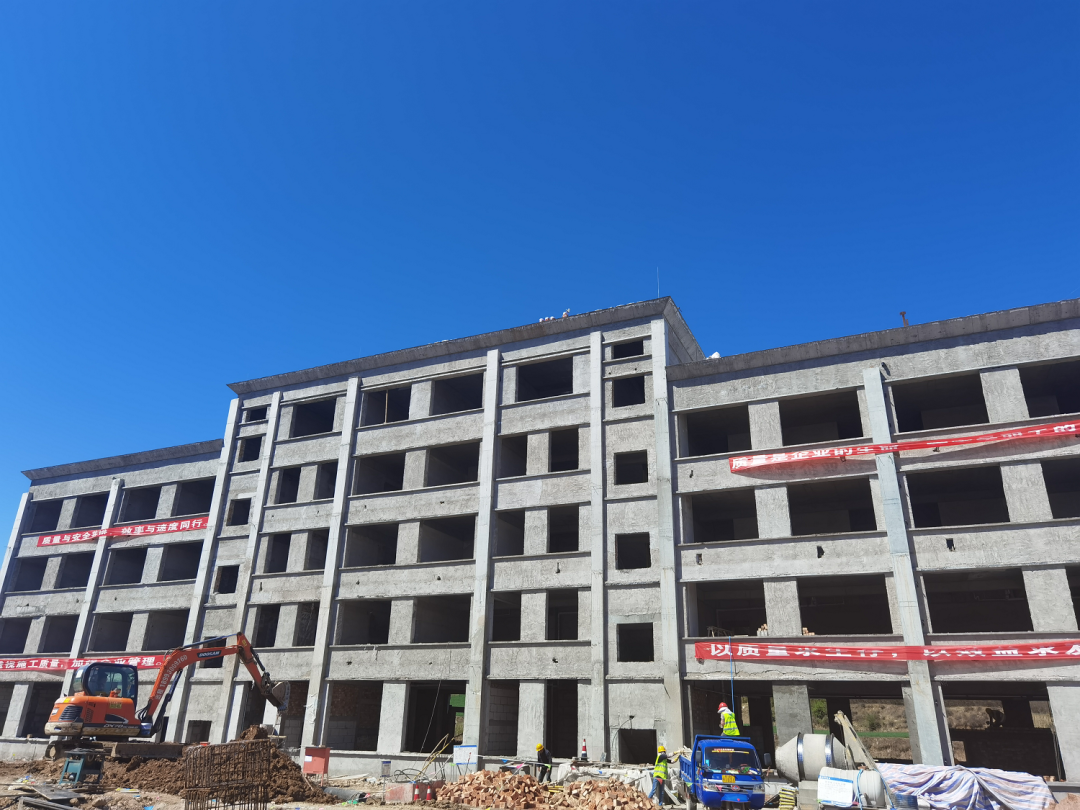

“五一”期間,隧道公司和政縣農貿市場項目呈現出大干快上的良好局面,“促大干、促進度、保節點”成為工程建設的主旋律。為保證工程進度,項目部防疫、建設兩手抓,充分合理調動人員、機械各種積極因素,確保施工作業面全部鋪開。截至目前,綜合樓順利完成主體施工,塔吊已安全拆除,進入外墻保溫施工階段,包材庫及門衛樁基已全部完成,聯合車間檁條安裝井然有序。據悉,為加快施工進度,聯合車間砌體分段分區域分節點施工。
03臨夏市環城北路建設工程四區項目
為加快施工進度,項目部搶抓當前施工黃金期,不斷優化施工組織,細化施工方案,科學制定施工任務。督促各分包隊伍加大人力、物力和設備投入,開啟“白加黑”“晴加雨”工作模式,在保證工程質量安全的前提下全力加快施工進度;技術、質量安全等負責人加班加點優化工序設計、卡控質量要點,避免窩工返工;項目各施工段嚴格落實安全技術交底制度,確保了施工安全。

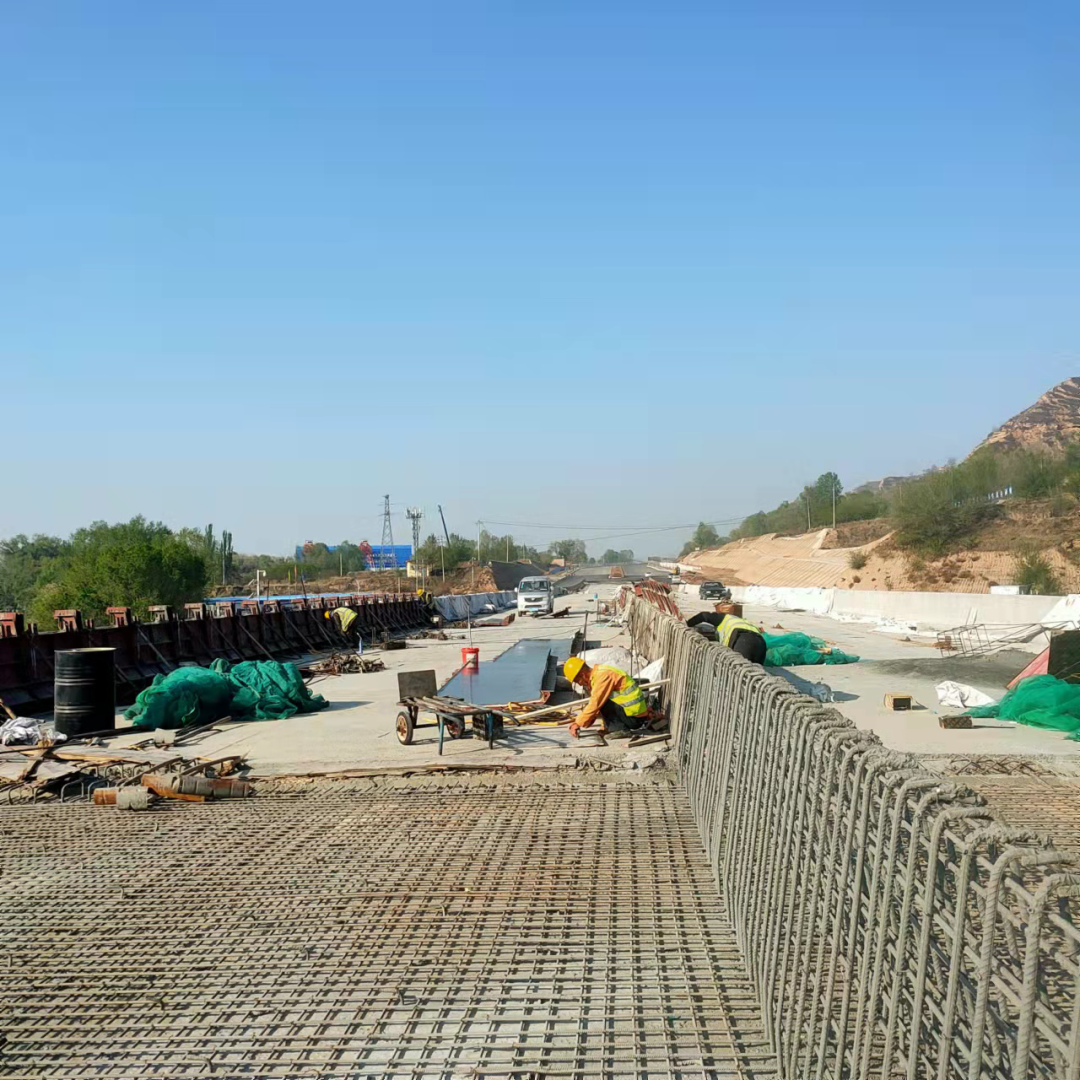

節日期間,該項目完成橋梁第二橋面鋪裝鋼筋綁扎工作;橋梁第三聯橋面鋪裝鋼筋綁扎完成50%;橋梁左、右幅第一聯防撞墻混凝土澆筑完成100%;完成橋梁中間第一聯第一跨、第二跨、第三跨防撞墻混凝土澆筑,形象進度為75%(注:一聯四跨);路燈基礎施工完成85%;護坡植草磚安裝完成95%;完成二期橋梁樁基礎施工,累計完成64根,占樁基總工程量的47.8%。下一步,項目部將堅持安全生產,保證施工質量,搶抓施工黃金期,掀起新一輪的大干熱潮,確保年度產值任務順利完成。
04臨和二級公路(和政段)項目
臨和二級公路(和政段)項目自復工復產以來在工程推進過程中,嚴格管理、科學組織,項目建設已基本完成路基施工,現已全面轉入路面施工階段。截至目前,已完成20%水穩鋪筑工作,橋梁工程已基本轉入橋面系施工階段,防護工程已接近尾聲。該工程建成后,將對改善和政地區交通運輸和服務區域經濟發展起到積極的促進作用。
05蘭州新區多式聯運項目緯八路東延段道路工程
蘭州新區向西開放新樞紐多式聯運示范項目緯八路東延段道路工程起點位于規劃經十五路,終點與已建緯一路順接,全長2761.748m,道路等級為城市主干路,路幅寬度60米,設計車速60Km/h,雙向6車道。該項目作為完善城市功能、提升城市品位、服務區域發展的重要項目之一,自2021年3月開始施工以來,項目部克服甘肅省兩輪疫情影響,搶抓工期,贏得了疫情防控和項目建設“雙勝利”。下一步,項目部將完成全線綠化工程施工任務。
